악세스플로어 시공 순서

Access Floor Construction Sequence

악세스플로어 하중과 내구성 등을 고려하여 가장 적합한 판넬을 선정하고, 정확한 수평의 유지와 상하부의 빈틈없는 시공이 중요합니다.

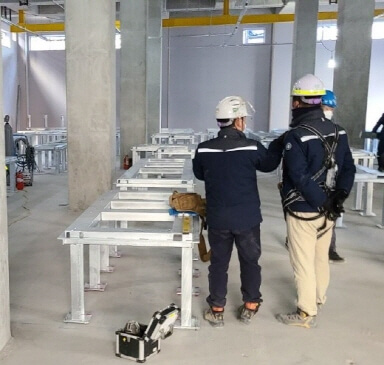

01시공현장 사전 체크

현장 답사 및
시공 계획 수립

02바닥 청소/ 먹 작업

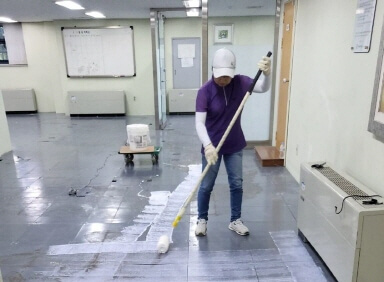

현장 청소는 기본

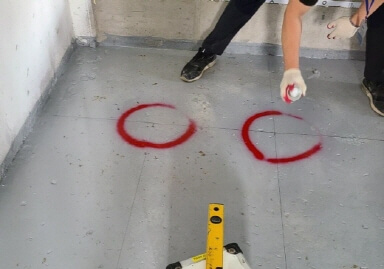

먹 작업으로 Guide 지정

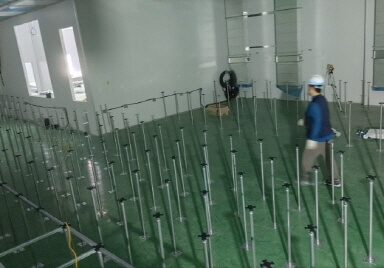

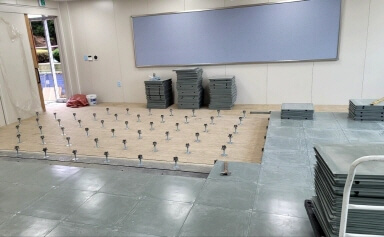

03지주대와 헤드 시공

Guide에 맞춰 정확한 시공
에폭시 본드로 고정

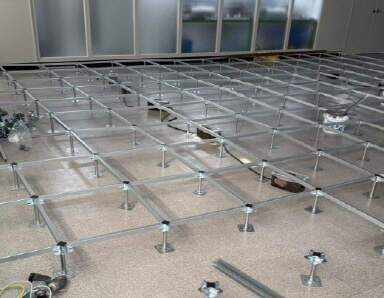

04프레임 연결

헤드에 프레임 연결 후
피스로 고정

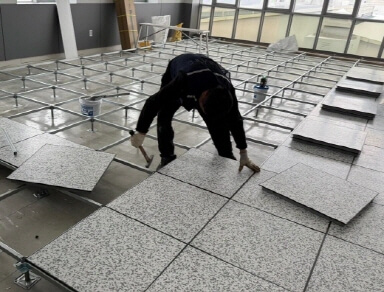

05판넬 시공

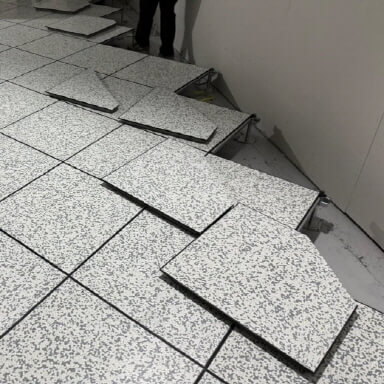

프레임 위로 판넬 시공
정확한 레벨링은 필수

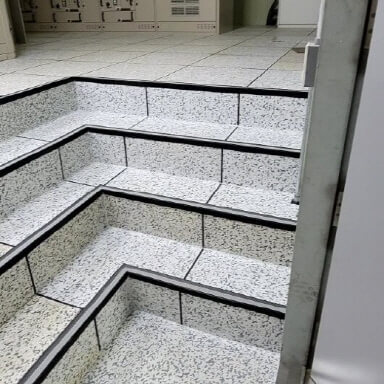

06절단 판넬 시공

공간의 사이드나 기둥 주변에
재단된 절단 판넬 시공

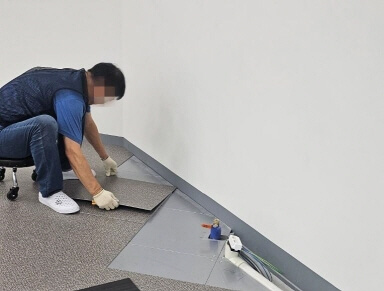

07측면 마감

사이드 판넬이 있는 경우,
Non-slip Material 측면 마감

OA플로어 시공 순서

OA Floor Construction Sequence

OA플로어 악세스플로어와 동일하게 최적의 판넬 선정 후, 정확한 수평 유지와 상하부의 빈틈없는 시공으로 최적의 사무공간을 연출합니다.

01시공현장 사전 체크

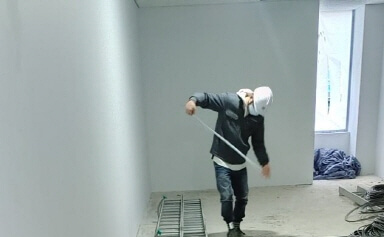

현장 답사 및
시공 계획 수립

02바닥 청소/ 먹 작업

현장 청소는 기본
먹 작업으로 Guide 지정

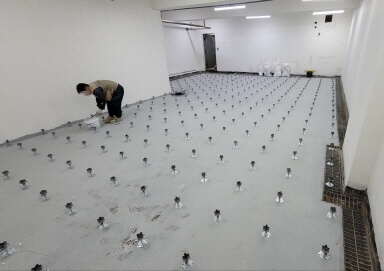

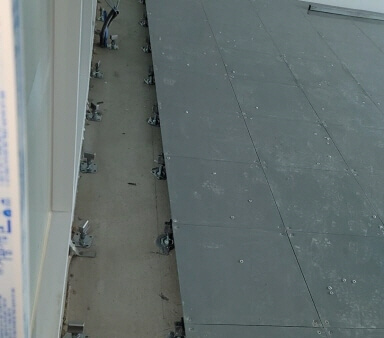

03지주대와 헤드 시공

Guide에 맞춰 정확한 시공
에폭시 본드로 고정

04판넬 시공

프레임 위로 판넬 시공
정확한 레벨링은 필수

05절단 판넬 시공

공간의 사이드나 기둥 주변에
재단된 절단 판넬 시공

06판넬 시공 완료

OA플로어는 별도의
마감재 시공이 필요

07OA 타일 시공

OA 타일 및 데코, 카펫,
디럭스 타일 등 마감

08최적의 사무공간

탁월한 보행감과 시스템화된
스마트 오피스 완성

전도성타일 시공 순서

Conductive Tile Construction Sequence

전도성타일 대전방지 기능이 우수하여, 클린룸, 데이터 센터등의 공간에 정밀 전자장비 등이 손상을 입지 않도록 제어 기능을 제공합니다.

01ESD 본드 도포

오염물 모두 제거 후
ESD 본드 도포 후 약 20분 건조

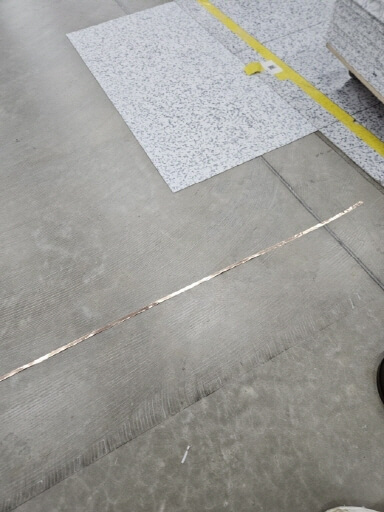

02동테이프 부착

타일 중앙에서 교차 부착
접지 부위 30cm 정도 여유 부착

03전도성 타일 시공

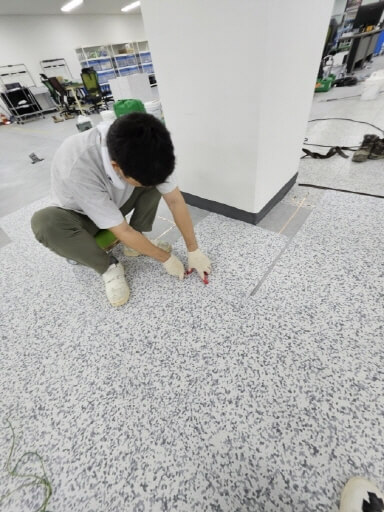

본드 건조 후 시공
시공선 바깥->중앙으로 압착시공

04V 컷팅

타일 연결 부분을 따라

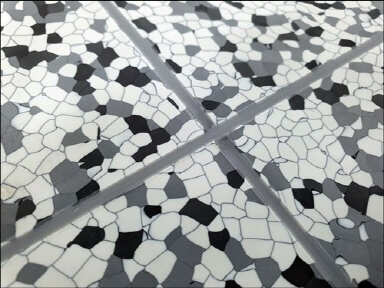

타일 두께의 1/2정도의 V자 컷팅

05웰딩

PVC 용접봉(직경 3.5mm)
돌출부는 타일과 동일하게 사상

06왁스 작업

표면 광택 및 유지보수 위함

07표면저항 테스트

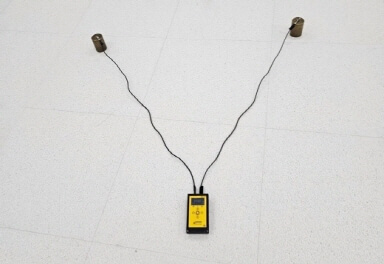

표면저항 값 측정 완료

OA타일 시공 순서

OA Tile Construction Sequence

OA타일 스마트오피스의 필수 마감재로써 뛰어난 내구성, 치수안정성등 기능적인면은 물론, 다양하고 유려한 디자인을 제공합니다.

01접착제 도포

전용 접착제 이용
도포 후 20~30분 이내 시공 시작

02OA타일 시공

도포 후 반드시 1시간 내 시공 완료
하중을 주어 압착 시공

* OA타일 시공법

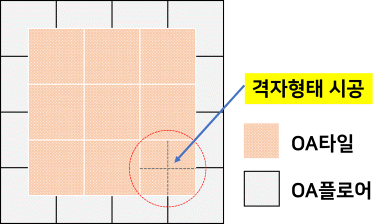

OA타일은 OA플로어의 배열과
격자가 되게 시공한다.

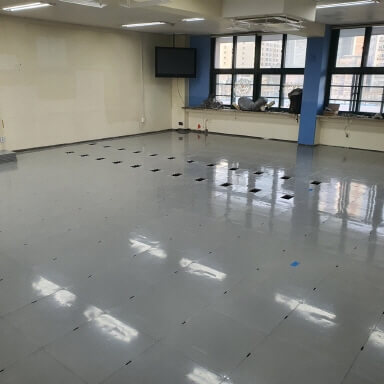

03OA타일 시공 완료

시공 후 48시간 동안 실온 유지
통행 차단

문의전화 010-3990-1660
